Ростислав Гольдштейн поставил задачу активизировать работы и запустить котельную в Койгородке вовремя

Ростислав Гольдштейн поставил задачу активизировать работы и запустить котельную в Койгородке вовремя
Ростислав Гольдштейн поставил задачу активизировать работы и запустить котельную в Койгородке вовремя
logo
Ростислав Гольдштейн поставил задачу активизировать работы и запустить котельную в Койгородке вовремя
Фото пресс-службы главы Коми

Ростислав Гольдштейн проверил ход подготовки Койгородского района к отопительному периоду, сообщает пресс-служба главы Коми.

В ходе рабочей поездки в муниципалитет руководитель Республики Коми посетил объекты теплоснабжения – котельные "Центральная" и "ММЗ" в селе Койгородок.

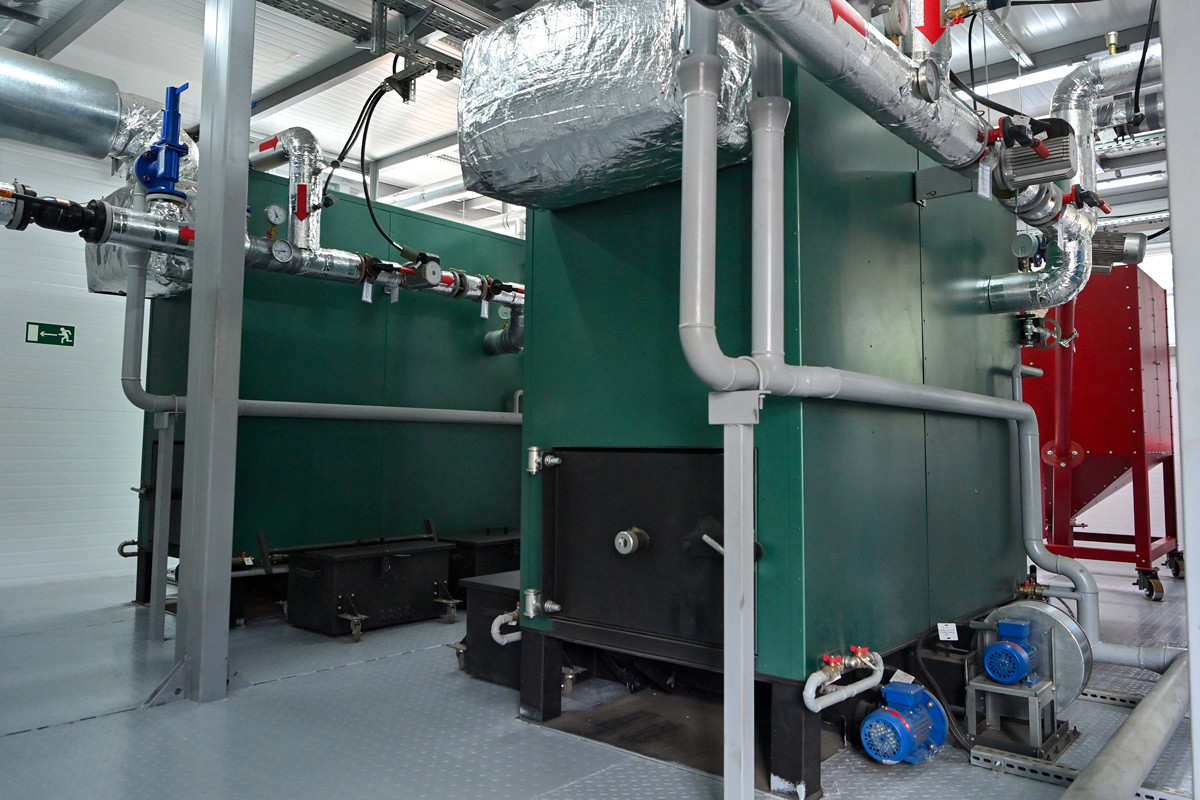

О положении дел на котельной "Центральная", которая должна перейти с дорогого мазута на экономное биотопливо, доложил генеральный директор АО "Коми коммунальные технологии" Магомед Османов.

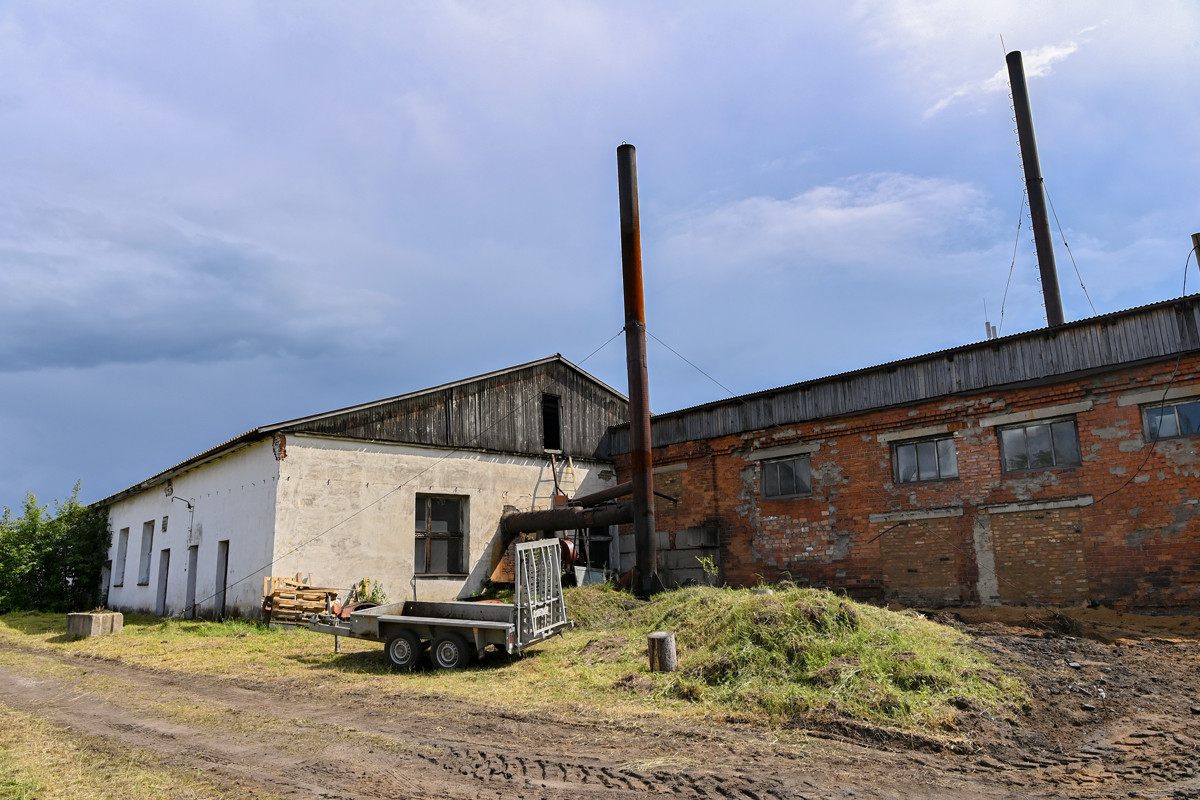

Реконструкция котельной, выполненная на 45%, остановилась из-за разрыва контракта с подрядчиком. Объект, обеспечивающий теплом соцобъекты и жилые дома, оказался в подвешенном состоянии.


Новый руководитель АО "ККТ" нашёл прагматичное решение, которое позволит не начинать всё с нуля, а завершить начатое.

"Мы возобновили переговоры с прежним подрядчиком, – пояснил Магомед Османов. – Договорились пойти в суд с мировым соглашением, чтобы они могли продолжить работу. А все финансовые вопросы по реальной стоимости проекта, из-за чего и возникло недопонимание между заказчиком и подрядчиком, решит независимая экспертиза. На этих условиях они готовы выходить и заканчивать объект".


Ростислав Гольдштейн поставил задачу – активизировать работы и ввести котельную в строй вовремя, подчеркнув, что бюрократические проволочки не должны влиять на комфорт жителей.

"Людей не интересуют суды, их интересует, когда в их домах будет тепло", — подчеркнул руководитель региона.

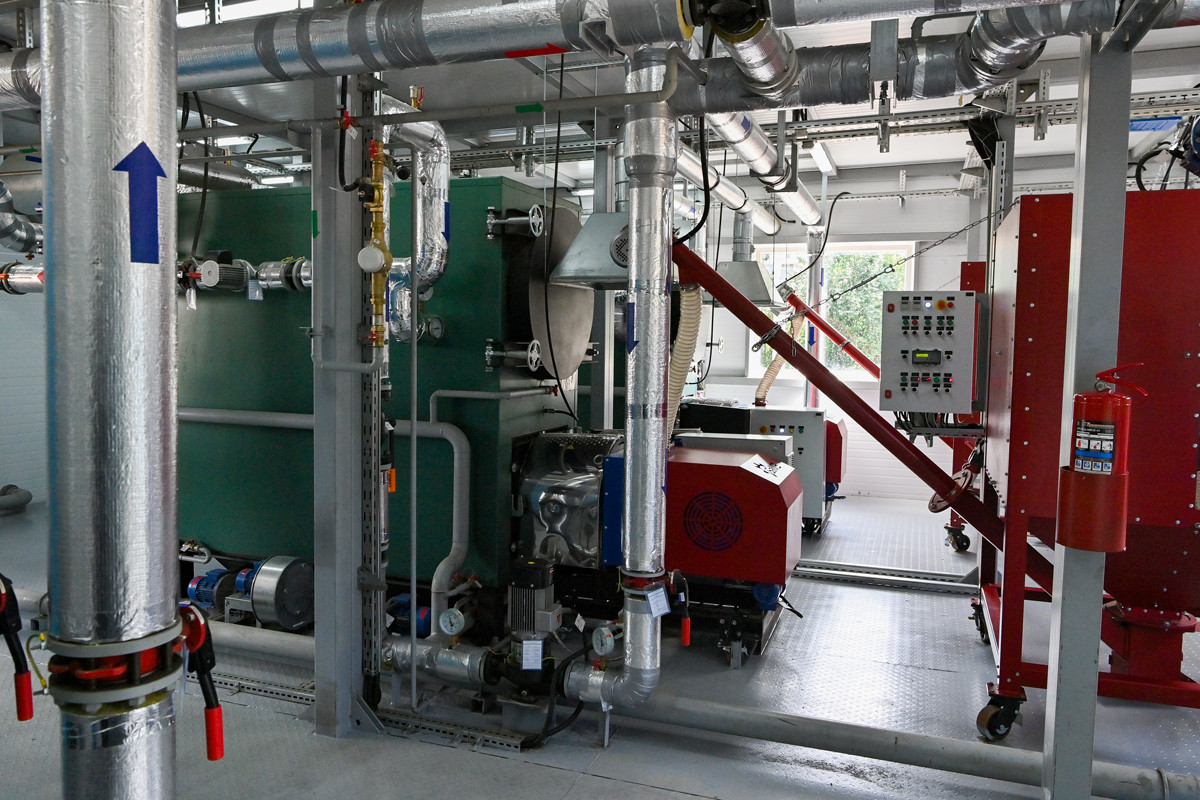

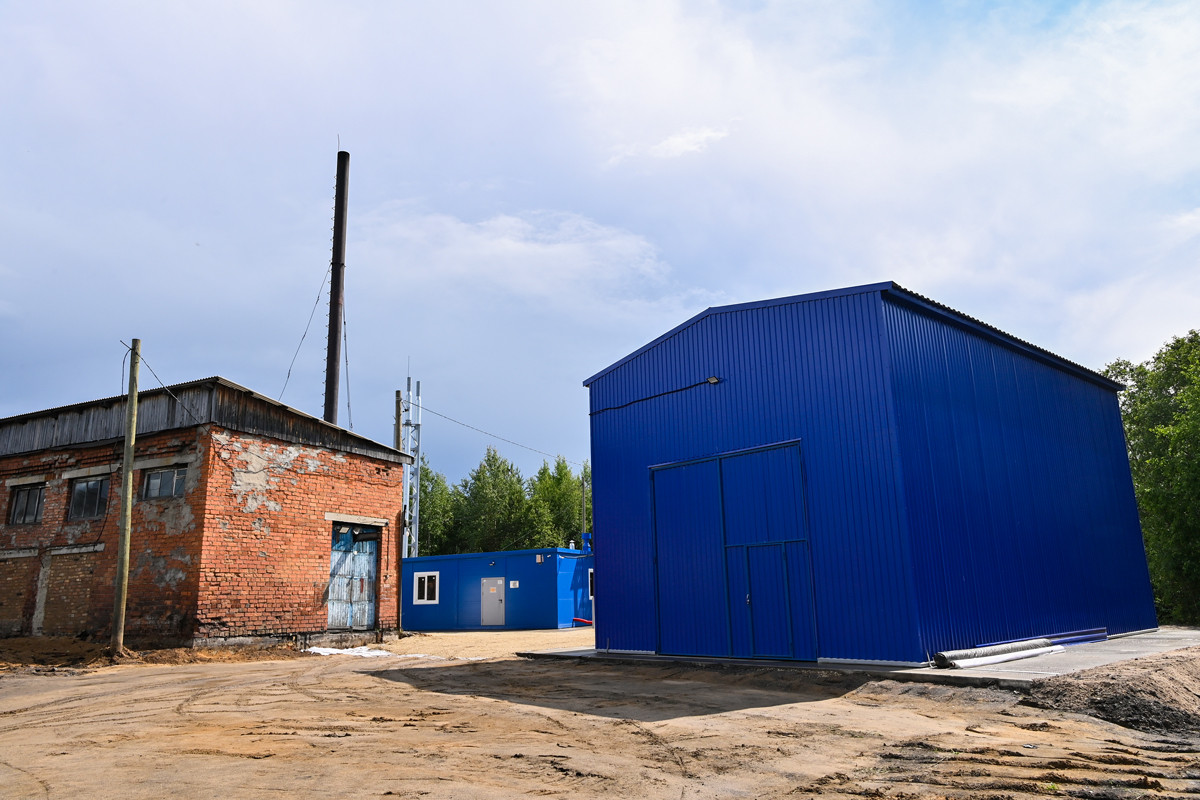

Новая блочно-модульная котельная "ММЗ" в Койгородке уже полностью смонтирована, успешно прошла пуско-наладку и будет запущена в работу в предстоящем отопительном сезоне.

В рамках подготовки к отопительному сезону 2025-2026 идёт работа по подготовке всех котельных, расположенных на территории Койгородского района. Выполняются косметические ремонты, а также техническое обслуживание котлов и насосного оборудования.


Проведены гидравлические испытания тепловых сетей.

По всему району активно меняют ветхие теплосети — на сегодня заменено уже почти 30% от запланированного объёма.

Всего замене подлежат 298 метров ветхих сетей на 6 участках теплотрассы в селе Койгородок и на двух участках теплотрассы в посёлке Койдин.


Ветхие тепловые сети уже заменили на участке улицы Набережной в Койгородке, продолжаются работы по замене ветхих сетей на улицах Новой и Советской.
