КСП Коми по предложению врио главы Коми Ростислава Гольдштейна проверила использование средств, выделенных из республиканского бюджета в 2022-2024 годах бюджету Прилузского района. Деньги должны были потратить на приведение в нормативное состояние автомобильных дорог общего пользования местного значения, задействованных на маршрутах движения школьных автобусов, сообщает КСП.
Речь идет о реконструкции двух участков автомобильных дорог:
- мост через реку Летку на автодороге "с. Слудка – пст. Якуньель" протяженностью 71,2 метра;
- подъезд к новой школе на 600 мест в селе Объячево протяженностью 1,112 километра.
В 2022-2024 годах Прилузью было выделено 99,3 млн рублей, из которых освоено только 68,7 млн рублей (69,2%).
В ходе проверки Управления строительства и ЖКХ администрации установлено следующее. Муниципальный контракт на реконструкцию моста заключен с единственным участником аукциона в августе 2022 года по начальной (максимальной) цене 78,9 млн рублей и сроком исполнения контракта – 30.12.2022.
По причине некорректного применения индексов фактической и прогнозной инфляции начальная (максимальная) цена контракта была необоснованно завышена, что обусловило неэффективное использование средств в виде избыточных расходов, составивших на момент проверки 3,5 млн рублей;
Строительно-монтажные работы на объекте начались в декабре 2022 года, когда по условиям контракта они должны были быть уже завершены.
В условиях бездействия Управления, непринятия решения об одностороннем отказе от исполнения контракта и неприменения к подрядчику мер ответственности реконструкция моста затянулась более чем на 2 года (свыше 792 дней), в то время как по проекту предусмотрено порядка 5 месяцев.
По состоянию на 01.03.2025 реконструкция моста не завершена (не выполнено работ на сумму 30,9 млн рублей (39% от стоимости контракта).

Капремонт подъезда к новой школе на 600 мест в селе Объячево был завершен в августе 2024 года, контракт исполнен на сумму 65,3 млн рублей. Вместе с тем Управление приняло и оплатило неосвидетельствованные и не нашедшие отражения в общем журнале работы по установке бортовых камней на общую сумму 408,9 тыс рублей, а также фактически не выполненные подрядчиком работы по установке дорожных знаков в объеме 64,1 тыс рублей.
В ходе проверки указанные суммы возвращены подрядчиком в бюджет района.

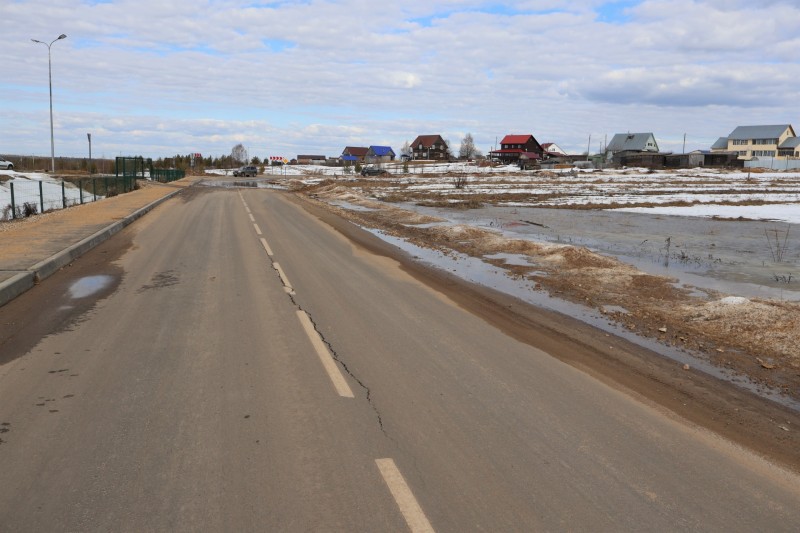

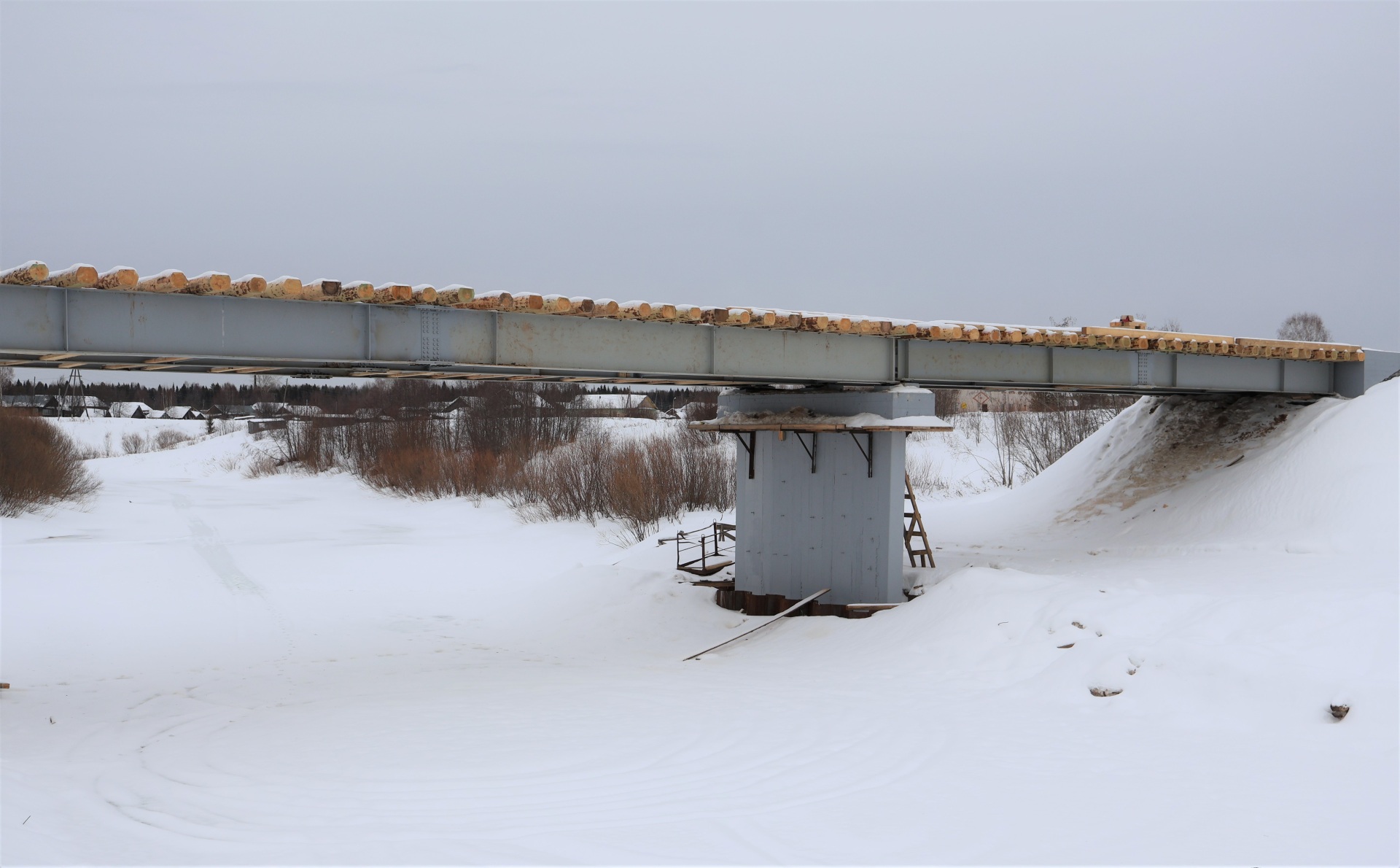

При осмотре объектов инспекторами КСП установлено, что работы по реконструкции моста через Летку не ведутся, а на участке дороги в Объячево зафиксированы трещины дорожного полотна.
Управлению предложено устранить дефекты дорожного покрытия, а также провести претензионную работу с подрядчиком по реконструкции моста через Летку, а в случае незавершения дорожно-строительных работ на объекте этим летом расторгнуть контракт и определить нового подрядчика.
